【施工有關信息】濟南城市軌道交通6號線工程施工有關信息
濟南城市軌道交通6號線為濟南市軌道交通線網中貫通主城區的東西向骨干線,沿濟南西站片區中軸、經一路、大明湖路、山大南路、新濼大街、鳳凰路敷設,止于梁王東站。線路途經槐蔭區、天橋區、歷下區、歷城區等行政區,貫穿濟南西部核心區、古城商埠區、泉城特色風貌區、山大路片區、CBD核心區、王舍人片區和東部新城區,串聯濟南西站、濟南站、濟南東客站三大對外交通樞紐,連接國際醫學科學中心、央企總部城、緯十二路商業區、大明湖風景區、國際金融城、高新產業園區、濟南自貿試驗區、省企總部城等大型客流集散點和重點發展區域。線路平面位置詳見下圖。

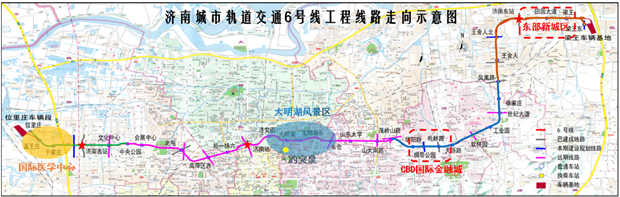

濟南城市軌道交通6號線工程線路走向示意圖
線路全長40.1公里,全部為地下線路。設車站33座、正線區間32個,出入線2個,設“一段一基地”;其中,新建車站25座,已建或預埋需加建車站8座;新建區間(含出入線區間)32個(其中盾構區間27個,明挖區間3個,明挖+盾構區間2個),已建區間2個,梁王東站同步實施站后區間3個;“一段一基地”為位里莊車輛段、梁王車輛基地。
全線25座新建車站共有22座進場施工。經一緯六站、濟南站、山東大學站、山大南路站、軟件園站、工業園站、王舍人站共7座車站正在進行圍護結構施工;商埠區西站、濟安街站(附屬)、世紀大道站、徐家莊站共4座車站正在進行土方開挖施工;中央公園站、天濼路站、王舍人北站、梁王站共4座車站正在進行主體結構施工,位里莊站、孟王莊站、于家莊站、田園大道站、東倉站1號風亭結構已封頂;會展中心站、茂嶺山路站共2座車站正在進行市政前期及臨建工程施工;剩余大明湖站、大明湖東站、梁王東站進場涉及征拆協調及方案穩定問題,正在逐步推進協調解決。
全線8座預埋需加建車站共有7座進場施工。文化中心站(含濟南西站-文化中心站、文化中心站-中央公園站區間)、老屯站、濟南東站正在進行土方開挖施工,禮耕路站(附屬)正在進行主體結構暗挖施工,華陽路站正在進行盾構始發端頭加固施工,鳳凰路站(徐家莊站-鳳凰路站區間)正在進行盾構掘進施工,濟南西站由4號線代建,剩余綢帶公園站進場涉及地塊協調問題,正在積極推動協調解決。
全線32個區間已進場3個。孟王莊站-于家莊站區間左線已掘進454.5米;徐家莊站-鳳凰路站區間左線已掘進663米,右線已掘進529.5米;濟南東站-田園大道站區間右線已掘進78米。
